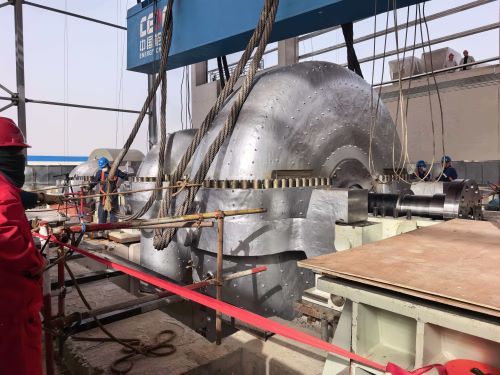

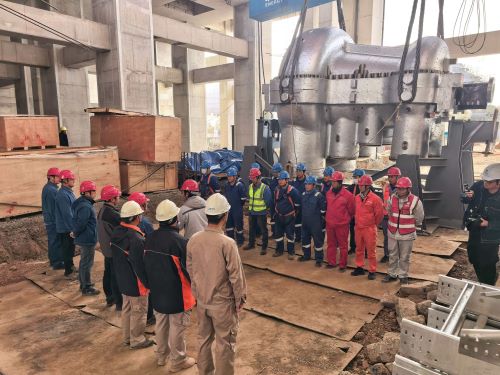

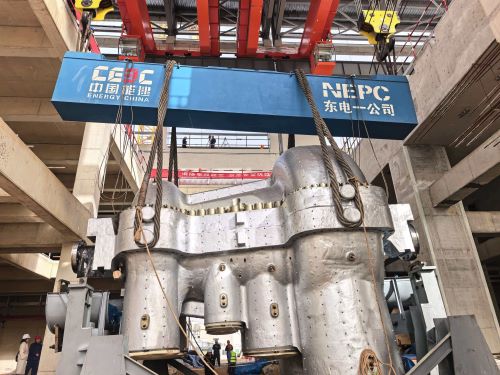

11月27日,由監理公司監理的華能金壇2×350兆瓦鹽穴壓縮空氣儲能發電項目1號機組透平機吊裝就位,這標志著項目正式進入到了主設備安裝階段。 此次吊裝的透平機,被譽為壓縮儲能電站的“心臟”,它以分鐘為單位,可及時響應電網調峰需求,僅需10分鐘便可完成“沖轉到帶滿負荷”的全過程,將空氣膨脹的勢能轉化為電能。裝備實現了核心部件的100%國產化,是目前國內單機出力最高、進氣流量最大的透平機。 該項目是目前世界單機功率最大、總容量最大、綜合效率最高的壓縮空氣儲能電站,將研制安裝世界最先進的空氣透平膨脹機和壓縮機組,并實現核心設備的100%國產化。年預計充放電330次,一次充電可儲存280萬度電量,相當于節約標準煤27萬噸、減少二氧化碳排放52萬噸,可有效提升電網調節能力和新能源消納能力,被譽為超級綠色“地下充電寶”,整個過程無需化石燃料補燃,可實現資源的高效利用和零碳排放,助力新型電力系統建設,服務國家能源安全戰略。 華能金壇項目于2025年1月7日澆筑第一方混凝土,在參建單位的通力合作下,相繼實現主廠房2025年3月23日高標準出零、空氣透平發電機組基座高標準交安、主廠房屋面斷水等節點,為按期竣工投產奠定堅實基礎。 華能金壇項目監理部精心策劃、科學組織,合理優化施工順序和方案,做好進場人員培訓考試、落實安全技術交底和旁站監督,嚴格按照技術方案和圖紙規范精細化管理。各專業緊密協作,采取分工序、分區域、分專業的驗收方式,強化“三級”驗收制度,利用全站儀等計量設備進行監測,確保了施工質量和安全,有力促進了工程進度按期完成。 |
|||||
|
|
